Paldiski linnas soojatorustike renoveerimisega seotud tööd ja teated

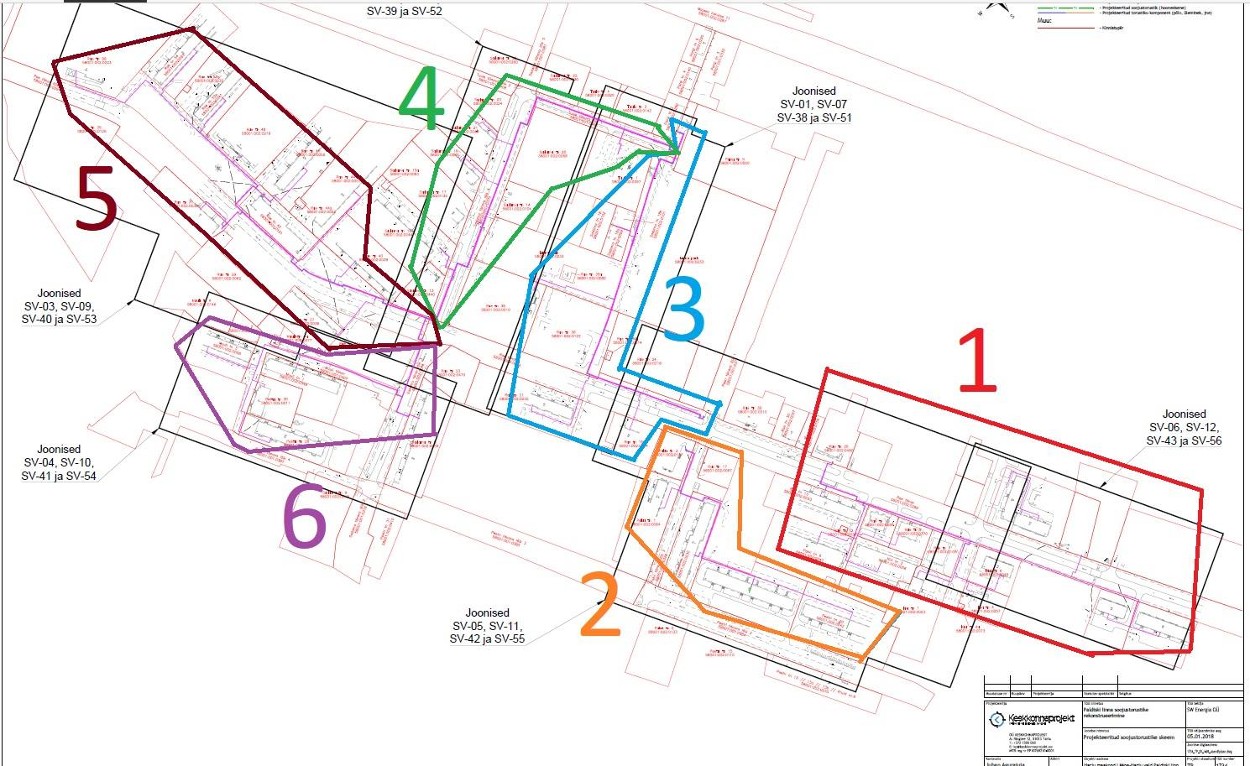

Paldiski linnas algavad soojatorustikega seotud asfalteerimistööde etapid (etapid 4, 5, 6) alates 22.10.2018. Torutööd on plaanis valmis saada detsembri alguseks. Osa asfalteerimistöid  (etapid 1, 2, 3) teostatakse 2019. a. kevadel.
Kuidas toimub ühistute teavitamine?
Tööde teostaja TREV-2 teavitab osaühingut SW Energia, millal ja mis aadressidel toimub soojatarbimise katkestus. SW Energia teavitab e-posti teel ühistuid. Ühistud teavitavad elanikke!
Kõige kiiremini ja täpsemat infot saab tööde projektijuhilt: Toomas Toimetaja tel. 523 1792, toomas.toimetaja@trev2.ee

Lähinädalatele plaanitud tööd:
- Kaevetööd Sadama tn 8 juures (etapp VI);
- Tagasitäite tööd Rae tn 1 kuni Rae tn 9 (etapp I);
- Tagasitäite tööd Peetri 20 kuni Pakri tn 3 (etapp II);
- Tagasitäite tööd Linnapargi ääres (etapp III);
- Kaevetööd Kivi tn 2 kuni Kivi tn 6(etapp I);
- Kaevetööd Rae tn 14 ümbruses(etapp I);
- Torustiku montaaž Rae tn 34 kõnnitee ääres (etapp III);
- Tagasitäite tööd Sadama tn 15 kuni Sadama tn 21 (etapp IV);
- Rae tn ületuste kaevetööd (Rae tn 21, Rae tn 19, Rae tn 26, Rae tn 14b);
- Pakri tn ületuste kaevetööd Pakri tn 1 juures.

Katkestused:
- 03.10.2018 toimub katkestus uue DN250 trassi ühendamiseks Sadama tn 15 kuni Sadama tn 21 lõigus.  Soojuskatkestus on kõigil alates Rae tn 40 kuni Rae tn 56, Sh Sadama tn, Tuule tn, Muuli tn, Peetri tn (etapp IV, V ja VI);
- Orineteeruvalt 09.10.2018 8h katkestus kõigile tarbijatele alates Rae tn 1 kuni Rae tn 38 (etapp I, II ja III);
- Orienteeruvalt 10.10.2018 8h katkestus Muuli tn 1, Muuli tn 3, Peetri 28, Peetri 30, Sadama 8, Peetri 28 (etapp VI);
- Orienteeruvalt 25.10.2018 12h katkestus Pakri tn 1, Pakri tn 4, Peetri tn 28, Peetri 20, Peetri tn 22 (etapp II);
- Orienteeruvalt 31.10.2018 18h kõigil alates Rae 38 kuni Rae tn 1 (etapp I, II ja III);
- Orienteeruvalt 07.11.2018 10h kõigile alates Rae tn 22 kuni Rae tn 14 paarisnumbrid.
- Lisaks toimuvad soojuskatkestused igas majas eraldi ükshaaval, kui uus toru ühendatakse soojussõlmega.
